异形钢构套定额组价(异形钢结构套定额组价)
异形钢构套定额组价是指在进行工程项目的预算编制时,将异形钢结构按照一定的规则和标准,将其划分为不同的定额项目,然后进行组价计算。这种计价方法可以帮助工程造价人员更准确地计算出工程的总造价,提高预算的准确性和效率。,,在实际操作中,异形钢构套定额组价需要遵循以下步骤:根据工程图纸和相关规范,确定异形钢结构的类型、规格和数量;根据不同类型和规格的异形钢结构,将其划分为不同的定额项目,如梁、柱、板等;根据各个定额项目的单位价格,计算出总的造价;将各个定额项目的造价相加,得到整个异形钢结构的总造价。,,通过异形钢构套定额组价的方法,可以有效地控制工程的成本,避免因市场价格波动或设计变更等原因导致的成本超支问题。这种方法也有助于提高工程造价人员的工作效率,减少人为错误,保证工程预算的准确性。
异形钢结构套定额组价方法
异形钢结构因其独特的形状和复杂的结构,在工程预算和组价过程中需要特别注意。以下是详细的步骤和注意事项:
1. 熟悉图纸和设计说明
- 图纸解读:首先,仔细阅读和理解设计图纸,特别是工程设计总说明。这一步骤非常重要,因为图纸中的信息会直接影响到后续的算量和组价工作.
- 关键点关注:
- 钢材材质:明确不同构件在不同场景和位置使用的材质,因为不同材质的价格差异很大。
- 钢材检查费用:了解需要进行的检测项目,这些费用需要在组价中考虑。
- 深化设计图出图费用:这部分费用通常不在定额中体现,但实际发生时需要计入。
- 焊缝:明确焊接方式和是否需要探伤,探伤费用也需要计算。
2. 算量过程

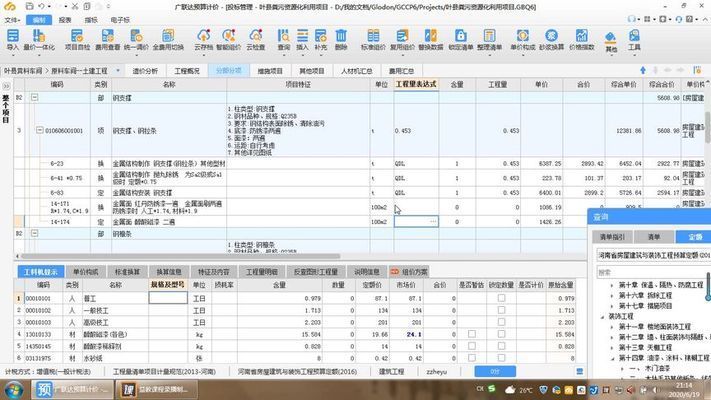

- 计算规则:根据当地的标准和规范,明确计算规则,精确计算工程量。
- 三维建模:在三维建模过程中,注意钢板在定额中没有对应的字母,需要将其归类到主构件中。
3. 信息价和项目特征

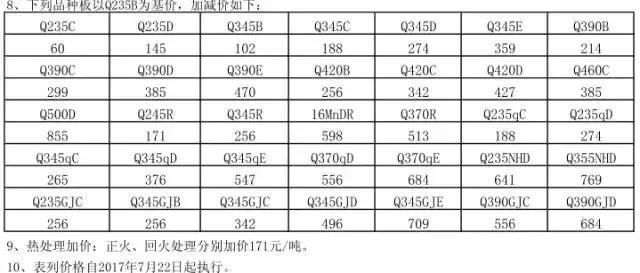

- 信息价:信息价是政府造价主管部门通过市场调研计算得到的平均价格,分为基价和含税价。在实际使用中,可以根据工程需求对信息价进行调整,如加上吊装费用和运费。
- 项目特征:理解项目特征,明确主材属性(重量、清单类型、对应的定额字母等)。熟悉钢结构的现场施工工艺,如安装吊耳和制作胎架等。
4. 市场组价费用项
- 损耗:考虑实际加工过程中的损耗,通常定额中的损耗率为6%,但实际损耗可能因加工厂的技术水平不同而有所偏差。
- 特殊费用:对于异形钢结构,可能需要额外的人工费、机械费等,这些费用需要在组价中体现。
5. 定额套用
- 常规定额:异形钢结构在算量时,可以按外接矩形算量,套用常规梁的定额,没有特殊要求。
- 特殊情况:如果找不到适用的定额,可以考虑人工换算或参考类似项目的定额。
6. 综合单价计算
- 综合单价:根据定额子目,计算各项目的综合单价,包括人工费、材料费、机械费、管理费、利润等,并考虑风险因素。
- 费用汇总:将所有项目的综合单价汇总,形成最终的工程量清单综合单价。
7. 注意事项
- 签证管理:在定额计价过程中,办理好签证是非常重要的基础依据。
- 避免错误:注意常见的定额套用错误,如工程计算误差、重复计算与漏计等,确保定额套用的准确性。
通过以上步骤,可以有效地完成异形钢结构的定额套用和组价工作,确保工程预算的准确性和合理性。
